Un client refuse de payer le solde des travaux, que faire ?

Un artisan de vingt ans de métier écrit sur un forum qu'il suffit de taper malfaçons dans un moteur de recherche pour voir combien d'articles protègent l'artisan contre un client malveillant. Aucun. Cette page prend l'autre point de vue, celui de l'entreprise qui a livré le chantier et attend son solde. Je ne suis pas juriste, donc chaque étape porte son texte de loi et son lien officiel.

4 sources citées
  • Légifrance
  • service-public.fr
  • droit-finances
  • Reddit

Mon client refuse de payer le solde des travaux, par où je commence ?

Par l'écrit, dans un ordre précis. Relance simple, mise en demeure par lettre recommandée, puis injonction de payer ou référé provision selon que le client conteste ou non.

Un point peut faire tomber votre dossier avant même de commencer. Face à un client particulier, vous avez deux ans pour agir, et beaucoup d'artisans pensent que c'est cinq. Constituez le dossier avant d'écrire. Un juge d'injonction de payer statue uniquement sur vos pièces.

Mon client ne paie pas la situation en cours, puis-je arrêter le chantier ?

Oui, le code civil le prévoit, à une condition. L'article 1219 dispose qu'une partie peut refuser d'exécuter son obligation, alors même que celle-ci est exigible, si l'autre n'exécute pas la sienne et si cette inexécution est suffisamment grave.

Le texte ne définit pas suffisamment grave, donc un juge apprécierait. Une situation impayée sur un chantier à 60 000 euros ne pèse pas comme un solde de 200 euros. L'article 1220 vise le client dont il est manifeste qu'il ne paiera pas, et impose de notifier la suspension dans les meilleurs délais. Prévenez par lettre recommandée avant de sortir du chantier.

1 Relance écrite, datée 2 Mise en demeure en recommandé 3 Injonction de payer requête au tribunal 4 Référé provision quand la créance est certaine 1 Relance écrite, datée 2 Mise en demeure en recommandé 3 Injonction de payer requête au tribunal 4 Référé provision quand la créance est certaine

Chaque étape conditionne la suivante. Sauter la mise en demeure fragilise toute la procédure.

Quelles pénalités de retard puis-je réclamer, et à qui ?

Tout dépend de la qualité de votre client. Les pénalités de retard du code de commerce visent les relations entre professionnels, donc elles ne s'appliquent pas à un particulier.

Face à un client professionnel, votre appui est l'article L441-10 du code de commerce. Les pénalités sont exigibles le jour suivant la date de règlement figurant sur la facture, sans qu'un rappel soit nécessaire. À défaut de taux au contrat, c'est le refinancement de la Banque centrale européenne majoré de dix points.

Pour le second semestre 2026, service-public.fr donne un refinancement de 2,40 % au 1er juillet, soit 12,40 % de pénalités. Le premier semestre était à 12,15 %. Le taux se fige au 1er janvier et au 1er juillet, vérifiez donc le semestre de votre facture.

S'ajoute une indemnité forfaitaire de 40 euros, fixée par l'article D441-5 et due de plein droit. Encore faut-il que votre facture mentionne ce taux et cette indemnité, comme l'exige l'article L441-9. Le non respect des délais expose votre client à une amende administrative au titre de l'article L441-16.

Face à un particulier, votre appui est l'article 1231-6 du code civil. Les dommages et intérêts dus au retard consistent dans l'intérêt au taux légal, à compter de la mise en demeure, sans justification d'une perte.

Attention à ce point. Le taux de 6,84 % que vous verrez circuler vise les personnes physiques n'agissant pas pour des besoins professionnels. Vous êtes créancier professionnel, donc l'arrêté du 26 juin 2026 vous place à 2,75 %.

Comment faire une mise en demeure de payer ?

La mise en demeure déclenche vos intérêts et ouvre la porte du tribunal. L'article 1344 du code civil prévoit qu'elle prend la forme d'une sommation ou d'un acte portant interpellation suffisante, ou de la seule exigibilité si le contrat le prévoit.

L'article 1344-1 en donne l'effet. La mise en demeure de payer une somme d'argent fait courir l'intérêt moratoire, au taux légal, sans que le créancier justifie d'un préjudice. La date de réception de votre courrier devient votre point de départ.

Une précision utile. La fiche service-public.fr sur le recouvrement amiable laisse entendre que la mise en demeure met un terme aux intérêts. Elle contredit l'article 1344-1, qui les fait courir. Fiez-vous au texte du code.

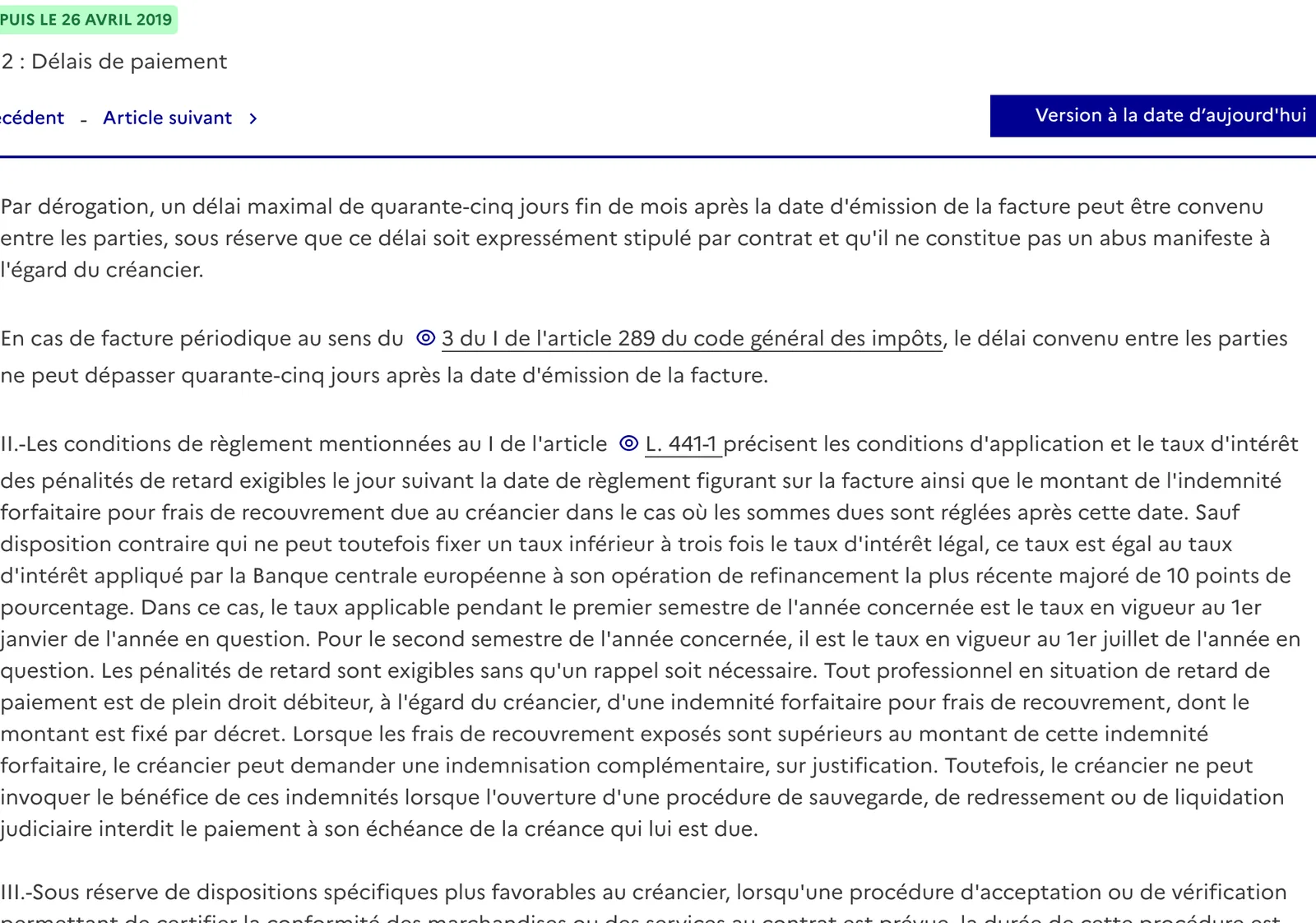

legifrance.gouv.fr · code de commerce, pénalités de retard
Article du code de commerce fixant les penalites de retard entre professionnels
Les pénalités de retard entre professionnels sont dues de plein droit, sans rappel. Voir la page, consultée le 11 août 2026.

Combien de temps ai-je pour agir contre un client qui ne paie pas ?

Deux ans face à un client particulier. C'est l'erreur qui coûte le plus cher sur cette page. Le délai de cinq ans que tout le monde connaît ne s'applique pas ici.

L'article L218-2 du code de la consommation prescrit par deux ans l'action des professionnels pour les biens ou services qu'ils fournissent aux consommateurs. L'article L218-1 interdit d'en modifier la durée, même d'un commun accord, donc vos conditions générales ne l'allongeront pas. Face à un client professionnel en revanche, c'est l'article 2224 du code civil, avec cinq ans.

L'injonction de payer, comment ça marche et combien ça coûte ?

C'est la voie la moins chère et la plus rapide quand le client ne contestera pas sur le fond. L'article 1405 du code de procédure civile l'ouvre aux créances de cause contractuelle portant sur un montant déterminé, donc à une facture de travaux acceptée par devis.

La demande se porte devant le président du tribunal de commerce quand votre client et vous êtes commerçants, et devant le tribunal judiciaire dans les autres cas, donc face à un particulier. L'article 1406 précise que ces règles sont d'ordre public.

Comptez 33,47 euros de frais de greffe au tribunal de commerce et rien au tribunal judiciaire, plus la signification par commissaire de justice. La procédure n'est pas contradictoire, le juge statue sur vos seules pièces. Le client a ensuite un mois après la signification pour former opposition, selon l'article 1416.

Un point qui fait gagner des semaines. Par un avis du 25 septembre 2025, la Cour de cassation a jugé que l'injonction de payer n'est, dans aucune de ses deux phases, soumise à la tentative préalable de résolution amiable de l'article 750-1.

Le référé provision, quand est-ce que ça vaut le coup ?

Quand votre créance est solide et que le client conteste pour gagner du temps. L'article 835 alinéa 2 du code de procédure civile permet au juge des référés d'accorder une provision quand l'existence de l'obligation n'est pas sérieusement contestable.

En pratique, le juge regarde surtout si la contestation est sérieuse. Un rapport d'expert sur une malfaçon documentée vous bloque. Un client qui se dit insatisfait sans autre élément, face à une réception signée sans réserve, ne bloque pas forcément. L'article 873 alinéa 2 donne le même pouvoir au président du tribunal de commerce. Le référé coûte plus cher parce qu'il se plaide, et il donne une décision exécutoire en quelques semaines.

Faut-il tenter un règlement amiable avant d'aller au tribunal ?

En dessous de 5 000 euros oui, sauf si vous passez par l'injonction de payer. L'article 750-1 du code de procédure civile impose alors, à peine d'irrecevabilité, une tentative de conciliation, de médiation ou de procédure participative. Annulé par le Conseil d'État en 2022, ce texte a été rétabli par le décret du 11 mai 2023 et il est bien en vigueur au 11 août 2026.

Un changement d'avril 2026 est passé inaperçu chez les artisans. La procédure simplifiée de recouvrement des petites créances par commissaire de justice, prévue à l'article L125-1 du code des procédures civiles d'exécution, exclut depuis le 25 avril 2026 les créances ayant fait l'objet d'une facturation entre commerçants. Un article qui vous la conseille pour une facture entre professionnels date d'avant la loi du 23 avril 2026.

Elle reste ouverte sous 5 000 euros face à un particulier, avec des frais à la charge exclusive du créancier, donc à la vôtre.

Comment éviter l'impayé avant qu'il arrive ?

Honnêtement, l'échéancier écrit dans le devis vous protège mieux que toutes les procédures de cette page. Un charpentier décrit sa méthode sur un forum métier. 30 % à l'acceptation du devis, une situation à 60 % d'avancement, le solde à la fin.

Avec cette découpe, votre risque se limite à la dernière tranche. Et vous n'avancez plus la trésorerie du chantier.

Il reste un point dont on parle peu. Un impayé sur un chantier mal chiffré vous coûte deux fois. Vous perdez la marge, puis vous payez le recouvrement. J'ai mis en ligne un calculateur de taux horaire pour vérifier que votre prix couvre vos charges. Autre chose que je vois souvent. Un client conteste moins le solde d'un dépannage quand le tarif de déplacement était affiché avant qu'il appelle. Je l'annonce donc sur chaque site internet de plombier pensé pour l'urgence, et sur tous les sites d'artisans du bâtiment que je réalise.

Dernier rappel. Je ne suis pas juriste et cette page ne remplace pas un avis professionnel. Pour un dossier engagé, prenez un avocat ou un commissaire de justice.

Questions fréquentes

Puis-je facturer des pénalités de retard à un client particulier ?

Non. L'article L441-10 du code de commerce vise les professionnels entre eux. Face à un particulier, vous réclamez l'intérêt au taux légal à compter de la mise en demeure, au titre de l'article 1231-6 du code civil, soit 2,75 % pour un créancier professionnel au second semestre 2026.

Combien coûte une injonction de payer ?

33,47 euros de frais de greffe au tribunal de commerce, rien au tribunal judiciaire. S'y ajoutent les frais de signification par commissaire de justice, que vous avancez.

Le juge des contentieux de la protection est-il compétent jusqu'à 10 000 euros ?

Non, ce seuil a disparu le 1er janvier 2020. Les articles L213-4-1 et suivants du code de l'organisation judiciaire fixent sa compétence par la matière, baux d'habitation, crédit à la consommation, surendettement ou tutelles, jamais par un montant. Un impayé de travaux relève du tribunal judiciaire ou du tribunal de commerce.

Puis-je utiliser la procédure simplifiée petites créances pour une facture entre professionnels ?

Non depuis le 25 avril 2026. La loi du 23 avril 2026 a modifié l'article L125-1 du code des procédures civiles d'exécution pour exclure les créances facturées entre commerçants. Elle reste ouverte sous 5 000 euros face à un client particulier.

Quel est le délai de prescription pour réclamer une facture à un particulier ?

Deux ans, au titre de l'article L218-2 du code de la consommation. L'article L218-1 interdit d'en modifier la durée, même d'un commun accord. Face à un professionnel, le délai est de cinq ans, article 2224 du code civil.

Sources

Liens vérifiés le 11 août 2026. Les chiffres cités appartiennent à leurs auteurs ; nous ne les avons ni mesurés ni recalculés.

Votre site travaille-t-il autant que vous ?

Vingt minutes au téléphone, je regarde où vous en êtes et je vous dis ce qui a du sens chez vous.

Réserver mon appel
Dans le même thème
Gérer son entreprise Mes devis ne sont jamais signés, pourquoi et comment les relancer Vos devis restent sans réponse ? Ce qu'il faut corriger sur le devis lui-même, quand relancer, quoi écrire, et comment automatiser la relance. Lire → Gérer son entreprise Quel logiciel de devis et facture choisir quand on est artisan seul ? Tarifs publics relevés chez Tolteck, Obat, Batigest, ProGBat et Batappli, et ce que la facturation électronique change au 1er septembre 2027. Lire → Gérer son entreprise Quels sont les meilleurs outils IA pour un artisan du bâtiment en 2026 ? Le classement 2026 des outils à intelligence artificielle utiles pour un artisan du bâtiment. Ce que chacun fait vraiment, les prix, et par quoi commencer. Lire → Gérer son entreprise À quoi sert le PV de réception de chantier et comment le remplir ? Le PV de réception fait démarrer vos garanties et fige le sort des réserves. Refus de signer, réception tacite, retenue de garantie : ce que dit la loi. Lire → Gérer son entreprise Quel pourcentage d'acompte demander sur un devis de travaux ? Aucun taux d'acompte n'est fixé par la loi, le montant est libre. L'usage relevé est de 20 à 30 %. Ce que dit le droit, et comment le formuler sur votre devis. Lire → Gérer son entreprise Compte prorata sur un chantier : que peut-on vous facturer ? Sur un chantier à corps d'état séparés, le compte prorata répartit les dépenses communes. Ce qu'on peut vous imputer, ce qui reste à un lot, comment contester. Lire → Gérer son entreprise Devis signé puis annulé par le client : que pouvez-vous exiger ? Un client revient sur un devis signé ? Ce que vous pouvez exiger dépend du lieu de signature. Rétractation de 14 jours, acompte, travaux commencés, lettre type. Lire → Gérer son entreprise Mentions obligatoires sur un devis d'artisan du bâtiment, la liste complète La liste socle du devis et les mentions du bâtiment que les modèles oublient : décennale, TVA par taux, rétractation. Textes officiels et amendes à l'appui. Lire → Gérer son entreprise Durée de validité d'un devis : ce que la date engage, et jusqu'à quand Aucune loi ne fixe la durée de validité d'un devis. Ce qui se passe sans mention, ce qu'un devis expiré engage, et la clause qui protège vos marges. Lire → Gérer son entreprise Comment choisir une agence de communication pour un artisan du bâtiment ? Artisan du bâtiment, comment choisir votre agence de communication en 2026 : les critères qui comptent vraiment, les signaux d'alarme et les questions à poser. Lire →
